نظام تكاليف المراحل الانتاجية
شروط تطبيق نظام تكاليف المراحل الإنتاجية
يمكن تحديد أهم شروط تطبيق نظم تكاليف المراحل على النحو التالي :1- وجود إنتاج متصل و مستمر لإتمام وحدات متجانسة و متماثلة مع الوحدات الأخري , و هذا يستدعي تسجيل عناصر التكاليف على أساس زمني , فيتم تحديد تكلفة كل مرحلة بشكل مستقل و لكل شهر على حدة و حيث الإنتاج متماثل و مستمر فتسفيد كل وحدة نفس استفادة أي وحدة أخري بالمرحلة .
2- قيام كل مرحلة أو قسم بعمليات صناعية متكررة و متماثلة , و بالتالي يتم تجميع و تحديد التكلفة على أساس المراحل أو الأقسام الإنتاجية .
3- أن يكون الإنتاج الذي تنفذه المنشأة إنتاجاً نمطياً فى كل خط تشغيل مما يسهل معه توزيع و تحميل تكاليف المرحلة على هذا الإنتاج الذي يتساوي فى استفادته من عناصر التكاليف .
4- مرور الإنتاج عل عدة مراحل إنتاجية قبل تسليمها للمخزن كمنتجات تامة , و على ذلك يتطلب الأمر عند تحديد تكلفة الوحدة أن يتم ترحلي تكلفة الإنتاج من مرحلة لأخري حتي يتم تحديد التكلفة النهائية للمنتج التام عقب أنتهاء التشغيل فى المرحلة الأخيرة .
أنواع المراحل الإنتاجية
نظراً لاختلاف طبيعة نشاط المنشآت الصناعية التي تطبق نظام المراحل الإنتاجية لذلك نجد أن هناك تنوع فى نظم المراحل الإنتاجية , حيث تحدد طريقة التصنيع نوع نظام المراحل الملائم للتطبيق .و أهم أنواع المراحل الإنتاجية المراحل المتتابعة و المراحل المتوازية و المراحل المتداخلة .
1- المراحل المتتابعة

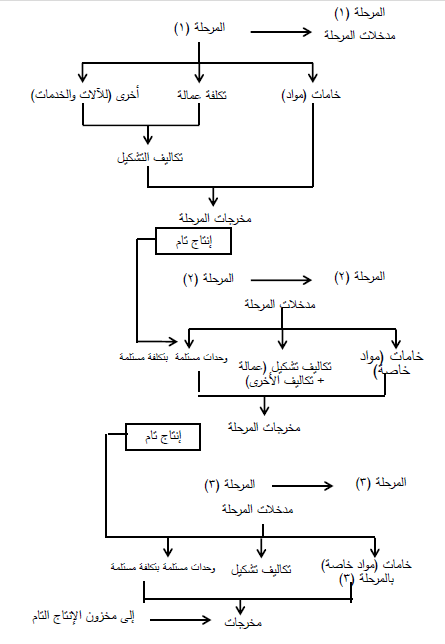

و تستخدم هذة الطريقة فى حالة المنشآت التي تقوم بإنتاج منتج واحد أو عدة منتجات تحتاج نفس العمليات الصناعية , و مثال ذلك صناعة الغزل و النسيج و الصناعات و الاستخراجية , ففي مثل تلك المنشآت يمر الأنتاج على عدة مراحل فى تتابع فيبدأالتشغيل فى المرحلة الأولي عند أستلام المواد حيث تتعاون الآلات و العمالة فى تشكيل المادة الخام و تحويلها إلي منتج تام من وجهة نظر المرحلة ثم ينتقل هذا الإنتاج التام من وجهة نظر المرحلة الأولي ليبدأ عليه تشغيل من جديد فى المرحلة الثانية حيث تتولي الآلات و العمالة أيضا تشكيل هذا الإنتاج المستلم إلي إنتاج تام من وجهة نظر المرحلة الثانية و هكذا فى المراحل التالية حتي يصل المنتج إلي مستوي الإنتاج التام من وجهة نظر أخر مرحلة و أيضا من وجهة نظر المنشأة ككلو يمكن توضيح هذا التتابع من خلال الشكل التالي :
2- المراحل المتوازية
و تستخدم هذة الطريقة عندما يوجد منتجان أو أكثر يمر كل منها على سلسلة أو مجموعات من المراحل المنفصلة و المستقلة عن المجموعات الأخري , و يقصد بالتوازي وجود أكثر من سلسلة من المراحل المنفصلة و المستقلة التي يجري تشغيلها فى نفس الوقت .فمثلا إذا كانت هناك أربع مراحل و هناك منتجان س, ص فيتم تشغيل المنتج فى المرحلة 1 , 2 و تشغيل المنتج ص فى المرحلة 3 , 4 و يوضح الشكل التالي فكرة المراحل المتوازية
3- المراحل المتداخلة
و تستخدم هذة الطريقة عندما يمر المنتج علي بعض المراحل و ليس كلها , و تختلف المراحل المستخدمة باختلاف المنتجات التي تمر بهذة المراحل , ومثال ذلك صناعة البترول و صناعة الكيمياويات حيث يشترك منتجات أو أكثر فى مرحلة معينة و بعد نقطة الانفصال يستقل كل منتج بمجموعة مستقلة من المراحل الأنتاجية .مثلا إذا كان هناك منتجين أ, ب مشتركين فى المرحلة و ينفصلا بعدها ليدخل منتج أ فى مرحلة 2 , 3 و يدخل منتج ب فى المرحلة 4 ,5
المصدر : كتاب نظم محاسبة التكاليف , تأليف د/ صلاح بسيوني , د/ عبد المنعم فليح ,د/ زايد سالم أبو شناف , د/ عماد الزمر (كلية التجارة _جامعة القاهرة) .
